Pratiche edilizie Documenti

CILA telematica Roma: come presentarla al SUET

Per presentare una CILA online a Roma si accede al SUET, si compila la pratica con il tecnico accreditato, si allegano i documenti e si completa il versamento previsto. Dopo la trasmissione controlla lo stato della pratica e scarica la ricevuta con il fascicolo inviato.

Roma Capitale · Regione Lazio

Prova del deposito

Prova del deposito

  1. Bozza

    Dati e allegati ancora in preparazione.

  2. Pagamento

    Quietanza da associare al procedimento.

  3. Presentazione

    Ricevuta e copia degli elaborati inviati.

In questa guidaApri l’indiceChiudi l’indice
  1. Prova del deposito
  2. Chi può presentare la CILA nel SUET
  3. Quali verifiche precedono il caricamento dei file
  4. Documenti definitivi e firme: il controllo prima dell’invio
  5. Come pagare e verificare la trasmissione della CILA
  6. Come controllare il protocollo e quando possono iniziare i lavori
  7. Correggere un errore o cambiare progetto dopo il deposito
  8. Problemi tecnici, allegati non leggibili e pratiche storiche
  9. Che cosa deve contenere la cartella finale del proprietario
  10. Domande frequenti
  11. Fonti e riferimenti

Chi può presentare la CILA nel SUET

Il progetto richiede l’asseverazione di un professionista abilitato. Il titolare dell’intervento e il tecnico hanno ruoli distinti: il primo dichiara il diritto a eseguire le opere e la propria posizione; il secondo assume le attestazioni tecniche previste. L’accesso al portale avviene con SPID, CIE o CNS. Il professionista deve essere accreditato come tecnico secondo la procedura di Roma Capitale; l’accreditamento personale non sostituisce l’incarico per il singolo immobile.

Prima della compilazione si individuano Municipio, proprietari o altri aventi titolo, capofila, deleghe e professionisti. In una comproprietà il fatto che una sola persona paghi i lavori non elimina gli altri diritti. Se il tecnico non risulta abilitato nel sistema, si risolve l’accreditamento: usare le credenziali del proprietario non gli attribuisce il ruolo professionale mancante.

Quali verifiche precedono il caricamento dei file

Il SUET riceve un progetto che deve essere già tecnicamente impostato. Servono rilievo, confronto con i titoli edilizi pertinenti, verifica dei requisiti dei nuovi ambienti e qualificazione delle opere. Una parete portante, un nuovo prospetto o un cambio d’uso possono richiedere un procedimento diverso dalla CILA. Il portale non stabilisce queste condizioni al posto del professionista.

Esempio illustrativo: il proprietario vuole spostare la cucina in soggiorno. Prima dell’invio vanno verificati scarichi, ventilazione, eventuali attraversamenti comuni e requisiti della stanza che diventerà camera. Solo quando la soluzione è fattibile si producono tavole e dichiarazioni coerenti. La guida alla compilazione della CILA approfondisce il contenuto dei quadri.

Preparare la pratica prima di aprire la compilazione

Una trasmissione ordinata comincia da una cartella documentale, non dalla scelta del pulsante nel portale. Per l’immobile vanno raccolti indirizzo, scala, interno, piano e identificativi catastali, verificando che descrivano la stessa unità. Un subalterno soppresso o una numerazione interna cambiata devono essere chiariti attraverso i documenti: copiare il dato da una vecchia bolletta può generare un’incongruenza fra titolarità, tavola e comunicazione. Il rilievo e il progetto devono essere già sufficientemente definiti per compilare dichiarazioni coerenti.

Prepara poi un elenco dei soggetti con il rispettivo ruolo. Proprietario, avente titolo, capofila, procuratore, progettista e impresa non sono necessariamente la stessa persona. La delega riguarda poteri specifici e non trasforma il professionista nel proprietario dell’immobile. Per più titolari si verificano i consensi necessari e si utilizzano i documenti pertinenti alla situazione reale. Se interviene una società, bisogna poter collegare chi firma alla rappresentanza dichiarata, senza confondere il recapito operativo con il soggetto giuridico titolare.

Documenti definitivi e firme: il controllo prima dell’invio

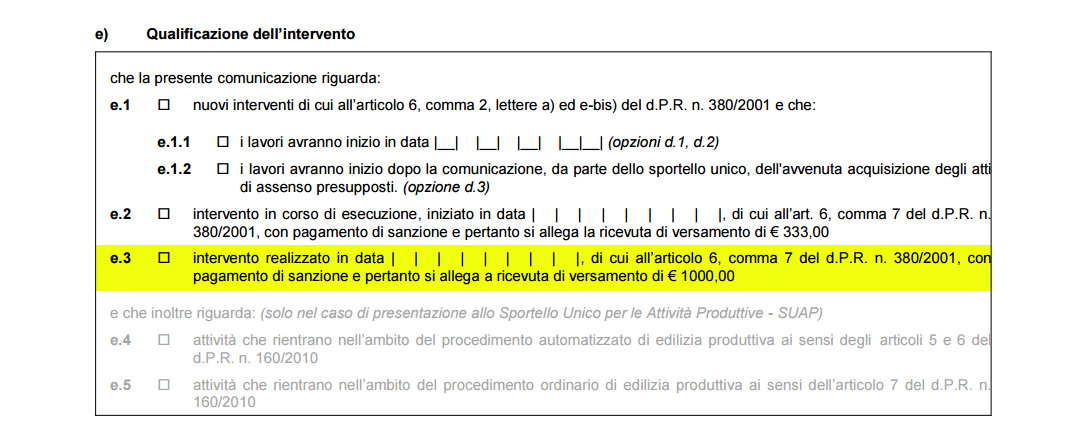

Confronta modulo, relazione e tavole. Devono riportare la stessa unità, gli stessi identificativi e la stessa soluzione: stato iniziale, demolizioni, nuove costruzioni e stato finale. Gli allegati dipendono anche da vincoli, assensi, imprese e condizioni di sicurezza. La presenza di un PDF in ogni campo non prova che il documento sia corretto o sufficiente.

Controlla che ogni file si apra, che quote e testi siano leggibili e che la firma appartenga al soggetto competente. Se il progetto cambia dopo la firma, occorre aggiornare gli elaborati interessati e sottoscrivere la versione effettivamente trasmessa. Conserva separatamente bozze e documenti depositati: il nome “definitivo” assegnato a un file non dimostra che sia quello ricevuto dal Comune.

Allegati leggibili e versioni coerenti

Un documento acquisito male può essere formalmente presente ma inutilizzabile per comprenderne il contenuto. Prima della firma controlla che le scansioni comprendano tutte le pagine, che i riferimenti al protocollo siano leggibili e che i disegni non abbiano perso quote o legenda. Un elaborato esportato a una scala diversa da quella indicata può rendere difficoltoso verificare superfici e distanze; la leggibilità va valutata anche sul file digitale, non soltanto sulla stampa conservata nello studio.

Relazione, tavole e dichiarazioni devono riportare la stessa versione progettuale. Esempio illustrativo: il cliente approva una porta spostata, ma viene allegata la tavola precedente mentre la relazione descrive la soluzione nuova. Il problema non si risolve attribuendo a entrambi i file il nome “definitivo”. Serve un controllo incrociato di data, contenuto e firme prima dell’invio. Una denominazione comprensibile aiuta l’archivio, ma non sostituisce la verifica tecnica del contenuto o la validità della sottoscrizione richiesta.

Come pagare e verificare la trasmissione della CILA

Sul SUET di Roma Capitale seleziona il fascicolo corretto e controlla la coerenza tra oggetto, soggetti e allegati firmati. La procedura comunale integra PagoPA per il versamento dei diritti della CILA. Verifica l’avviso prodotto per la pratica.

Dopo il pagamento completa i passaggi richiesti per la trasmissione. Nella scrivania controlla stato, protocollo e ricevuta. Confronta indirizzo e oggetto con il fascicolo che intendevi presentare. Archivia quietanza e ricevuta di deposito separatamente.

Se l’esito è incerto, raccogli identificativo della pratica, avviso e messaggio di errore. Prima di ripetere l’invio o il pagamento verifica lo stato oppure chiedi assistenza. Per i quadri e le sottoscrizioni consulta la guida al modulo CILA.

Come controllare il protocollo e quando possono iniziare i lavori

La ricevuta deve essere riconducibile all’immobile e all’intervento: verifica intestatario, oggetto, data ed estremi del procedimento. Prima dell’avvio l’impresa deve ricevere la tavola corrispondente al deposito, non una precedente ipotesi distributiva. Se il proprietario possiede soltanto un numero di protocollo, manca ancora il contenuto necessario per capire quali lavori siano stati comunicati.

Per la CILA non è prevista un’attesa generalizzata di trenta giorni. L’inizio resta però subordinato agli eventuali atti di assenso e agli obblighi del cantiere. Il protocollo non è un’approvazione preventiva del Comune su ogni requisito dichiarato. Una CILA condizionata all’acquisizione di un parere non consente di iniziare la parte interessata mentre quel presupposto manca.

Dalla richiesta di pagamento alla ricevuta della comunicazione

Nel fascicolo devono essere riconoscibili l’avviso relativo alla pratica, il pagamento effettivo e la ricevuta del deposito. Sono documenti con funzioni diverse. Un addebito sul conto può dimostrare il versamento senza dimostrare che tutti gli allegati siano stati trasmessi; analogamente una pratica salvata con un codice identificativo può non essere ancora protocollata. Prima di programmare il cantiere si verifica l’esito conclusivo della trasmissione insieme agli eventuali atti presupposti.

Se il pagamento non viene riconosciuto o compare un errore, conserva messaggio, data, identificativo della pratica e ricevuta, evitando di ripetere subito l’intero versamento. La soluzione va ricercata attraverso l’assistenza pertinente e la verifica dell’associazione fra pagamento e procedimento. Un secondo invio completo, effettuato senza chiarire il primo, può creare duplicazioni da gestire. L’assistenza informatica può aiutare sulla funzionalità; non sostituisce il Municipio nella valutazione dell’ammissibilità delle opere o degli effetti del deposito.

Correggere un errore o cambiare progetto dopo il deposito

Occorre distinguere una rettifica materiale dalla modifica delle opere. Correggere un dato trascritto male e spostare una nuova parete non hanno lo stesso oggetto. Le FAQ SUET descrivono percorsi differenti e la sostituzione della CILA per le modifiche progettuali: il professionista individua la funzione pertinente al fascicolo, verifica i documenti da aggiornare e conserva il collegamento con la pratica precedente.

Il cambio del tecnico richiede anche l’aggiornamento degli incarichi. Il subentrante deve acquisire ricevute, elaborati, comunicazioni e stato effettivo dei lavori, soprattutto per opere già coperte. Avere una copia dei file non autorizza a usare la firma o l’utenza di chi ha presentato la pratica. Le istruzioni all’impresa devono chiarire da quale data vale la nuova soluzione.

Integrazione, rettifica e nuova soluzione progettuale

Occorre identificare che cosa si vuole cambiare. Una pagina illeggibile, un dato anagrafico trascritto male e una nuova distribuzione delle stanze non sono lo stesso problema. Le FAQ SUET distinguono le comunicazioni e le operazioni disponibili, ma la scelta deve seguire il significato tecnico e amministrativo della modifica. Se cambia l’intervento, prima si qualifica la variazione e si verifica il procedimento necessario; non basta sostituire un allegato per attribuire alla comunicazione originaria un oggetto diverso.

Quando si risponde a una richiesta dell’ufficio, è utile predisporre un riepilogo puntuale: quesito, documento che risponde e nome del relativo allegato. Se una verifica non è ancora conclusa, non va presentata come risolta. Nel fascicolo devono restare la richiesta ricevuta e la risposta effettivamente inviata, con le rispettive ricevute. Conservare solo l’ultima tavola priva il proprietario della possibilità di ricostruire perché siano state introdotte determinate modifiche e quali versioni abbiano accompagnato i diversi passaggi.

Problemi tecnici, allegati non leggibili e pratiche storiche

Per l’assistenza informatica prepara identificativo del procedimento, passaggio che non si conclude e messaggio di errore, evitando l’invio di password. Se il problema riguarda una firma digitale, conserva il file originale e verifica la modalità corretta per leggerlo. Una stampa può essere utile al cliente, ma non sostituisce l’originale informatico sottoscritto.

Il SUET non contiene necessariamente tutta la storia dell’appartamento. Licenze originarie, pratiche cartacee, condoni e titoli successivi possono trovarsi in archivi differenti. Se il documento mancante riguarda una pratica municipale, si segue il pertinente accesso agli atti edilizi. Un nuovo rilievo descrive lo stato attuale, non ricrea il progetto comunale perduto.

Che cosa deve contenere la cartella finale del proprietario

Conserva comunicazione iniziale, ricevuta, quietanze, relazione, tavole firmate, eventuali assensi, aggiornamenti e comunicazione conclusiva pertinente. Aggiungi i documenti degli impianti, quelli sui materiali di risulta e l’eventuale variazione catastale, distinguendo chiaramente la funzione di ciascuno. Un indice con data, protocollo e oggetto permette di consultare il fascicolo anche senza entrare nell’account del tecnico.

La consegna non deve limitarsi alle tre planimetrie stampate. In una futura vendita servirà comprendere come si è arrivati allo stato finale e quali opere siano coperte. La gestione della pratica CILA fino alla fine lavori collega il deposito alla documentazione conclusiva e agli incarichi necessari.

Accesso al fascicolo e consegna al proprietario

La disponibilità dei documenti nell’area riservata del tecnico non deve essere confusa con la consegna al committente. Concorda quali file riceverai e in quali momenti: pratica iniziale, ricevuta, eventuali aggiornamenti e documentazione conclusiva pertinente. I documenti sottoscritti digitalmente vanno conservati nel loro formato originale insieme alle copie leggibili utili alla consultazione. Una cartella di sole immagini dello schermo può risultare insufficiente per verificare firme, allegati e sequenza delle trasmissioni.

Se il professionista cambia o non hai più accesso alla documentazione, raccogli prima gli estremi disponibili e individua il fascicolo corretto. Le FAQ romane indicano che l’accesso agli atti delle pratiche municipali, anche telematiche, segue il canale dell’ufficio competente: la presenza nel SUET non significa che qualunque utente possa consultare liberamente documenti altrui. Una richiesta identificata con indirizzo, soggetti e protocolli aiuta a distinguere la pratica cercata da altre comunicazioni sullo stesso fabbricato.

Domande frequenti

Posso presentare una CILA usando soltanto il mio SPID?

Lo SPID consente l’identificazione, ma non sostituisce l’asseverazione del tecnico abilitato né il suo accreditamento. Il proprietario partecipa con il ruolo previsto e le proprie dichiarazioni. Per opere soggette a CILA bisogna prima predisporre e verificare progetto, relazione e allegati professionali.

Ho pagato i diritti ma non trovo il protocollo: la CILA è valida?

Il pagamento non dimostra la trasmissione. Va controllato lo stato della pratica e recuperata la ricevuta di presentazione. Prima di un secondo versamento occorre verificare quello già eseguito, per evitare duplicazioni. Finché non risulta completato l’invio, non si deve trattare la bozza come una CILA depositata.

Una copia della CILA ricevuta per email basta?

L’email può consegnare il fascicolo, ma deve contenere o permettere di identificare ricevuta e documenti realmente trasmessi. Una tavola senza protocollo e senza relazione non permette di ricostruire l’intervento. Chiedi una cartella ordinata con gli originali digitali e copie leggibili.

Posso iniziare appena vedo il protocollo?

Quando il deposito è concluso e tutti i presupposti sono soddisfatti non occorre attendere un generico termine di trenta giorni. Prima dell’avvio vanno però verificati assensi, imprese e obblighi di sicurezza. Il protocollo non rende superfluo un parere ancora necessario.

Devo conservare i file firmati anche se li stampo?

Sì, conserva gli originali digitali insieme alle ricevute e alle copie consultabili. La stampa facilita la lettura, ma non mantiene tutte le informazioni della sottoscrizione informatica. Per un passaggio a un altro tecnico è utile consegnare entrambe le versioni.

Il Comune controlla la regolarità della casa quando invio la CILA?

La CILA si fonda sulle dichiarazioni e sull’asseverazione richieste; la ricevuta non equivale a un provvedimento favorevole su tutta la casa. Restano i poteri di controllo. La ricostruzione dei titoli e il confronto con il rilievo devono quindi precedere le attestazioni, non essere rinviati a un eventuale controllo.

Dove verifico se la CILA è stata presentata?

Controlla lo stato nella scrivania SUET e acquisisci la ricevuta della pratica. La quietanza attesta il pagamento. Il fascicolo trasmesso e la relativa ricevuta documentano il deposito.

RIFERIMENTI DELLA GUIDA

Fonti e riferimenti

  1. Roma Capitale — FAQ SUET v1.0, protocollo QI/2024/0119611, 11 giugno 2024 — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  2. Regione Lazio — determinazione G05745 del 9 maggio 2025, modulistica edilizia aggiornata — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  3. Roma Capitale — circolare DAU QI/258012 del 31 dicembre 2025, interventi e titoli edilizi — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  4. Roma Capitale — DGC 492 del 19 dicembre 2025, tariffe 2026 — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  5. Roma Capitale — DGC 43 del 19 febbraio 2026, allegato A2 coordinato delle tariffe — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  6. DPR380/2001 — Testo unico dell’edilizia, testo vigente — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  7. D.lgs. 81/2008 — obblighi del committente nei cantieri, Titolo IV — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  8. Codice civile — articolo 1122, opere su parti di proprietà o uso individuale — Riferimento normativo o procedurale pertinente al testo; non dimostra la conformità del singolo immobile.
  9. Modello CILA Regione Lazio, determinazione G05745/2025 — Titolarità, soggetti, dichiarazioni sui lavori in proprio e obblighi di sicurezza.
  10. Roma Capitale – Procedure edilizie SUET — Canale di deposito e istruzioni operative per le pratiche edilizie.

Riferimenti aggiornati al 7 novembre 2026. Le istruzioni SUET citate sono pubblicate nel giugno 2024; per il deposito si verificano anche gli avvisi e le funzioni disponibili nel procedimento.

Geom. Luigi Cireddu

Studio tecnico a Roma · Iscritto al Collegio dei Geometri di Roma, n. 10447.
Studio e contatti · Criteri editoriali

Parliamo del tuo immobile.

Indica il Comune, la situazione da chiarire e i documenti disponibili.

ChiamaWhatsApp ↗
