Tre programmi diversi sotto la parola ristrutturazione
Un rinnovo può conservare distribuzione e reti risultate idonee; un rifacimento impiantistico aggiunge passaggi, collegamenti, prove e ripristini; una trasformazione interna modifica anche pareti e organizzazione degli ambienti. Rilievo e documenti stabiliscono quali programmi siano concretamente possibili.
| Capitolo | Rinnovo finiture | Rifacimento impianti | Trasformazione interna |
|---|---|---|---|
Distribuzione | Conservata | Da confermare secondo progetto | Modificata con nuove opere |
Reti | Verifica di ciò che resta | Nuove o trasformate secondo incarico | Coordinate con la nuova pianta |
Demolizioni | Mirate alle finiture previste | Estese ai passaggi necessari | Comprendono le modifiche progettate |
Procedimento edilizio | Da valutare sulle opere complessive | Da valutare sul progetto | Titolo individuato prima dell’avvio |
Controllo economico | Quantità e qualità delle superfici | Sistemi completi, non soli punti | Tavole, capitolato e varianti coordinate |
Definisci per ciascuno cosa resta e cosa cambia. La progettazione della casa permette di confrontare il risultato prima del prezzo. Un programma limitato può essere adeguato alle esigenze, purché non presenti come complete prestazioni che vengono rinviate.
Definire il risultato prima di chiedere quanto costa
La prima domanda da chiarire è che cosa debba cambiare nell’abitazione. Migliorare l’aspetto, eliminare un problema impiantistico e ricavare una stanza sono obiettivi diversi, che possono sovrapporsi ma non devono essere confusi. Un elenco delle esigenze aiuta a distinguere opere indispensabili, scelte migliorative e interventi che possono essere rinviati senza compromettere il risultato.
Per ogni esigenza individua quali parti della casa siano coinvolte. Se vuoi spostare la cucina, non considerare soltanto i mobili nuovi: occorre verificare reti, scarichi, finiture e conseguenze distributive. Se vuoi rinnovare un soggiorno senza modificare impianti e pareti, il perimetro può essere molto diverso. La stessa parola «ristrutturazione» non identifica quindi un prezzo unico.
Una prima valutazione economica deve dichiarare le informazioni mancanti. È possibile ragionare su alternative prima del progetto definitivo, ma non presentare come certo un totale costruito su condizioni ancora ignote. La precisione utile consiste nel sapere quali costi siano definiti e quali dipendano da verifiche, non nell’attribuire una cifra esatta a un programma generico.
Quanto pesa il rinnovo delle finiture
Pitture e pavimenti si misurano sulle superfici effettive, considerando lo stato dei supporti. Una parete pronta e una da rasare non hanno la stessa lavorazione. Anche conservando gli impianti bisogna verificarne l’idoneità rispetto all’uso previsto; il rinnovo estetico non risolve eventuali carenze delle reti.
Un esempio storico: la pittura A20.01.13.a.1 della Tariffa Lazio 2023, a tre mani su superfici preparate, vale 11,70 €/m². Su 150 m² trattati dà 1.755 euro, con le esclusioni della voce. Non è il prezzo della tinteggiatura completa di una casa di 150 m² calpestabili né un’offerta corrente.

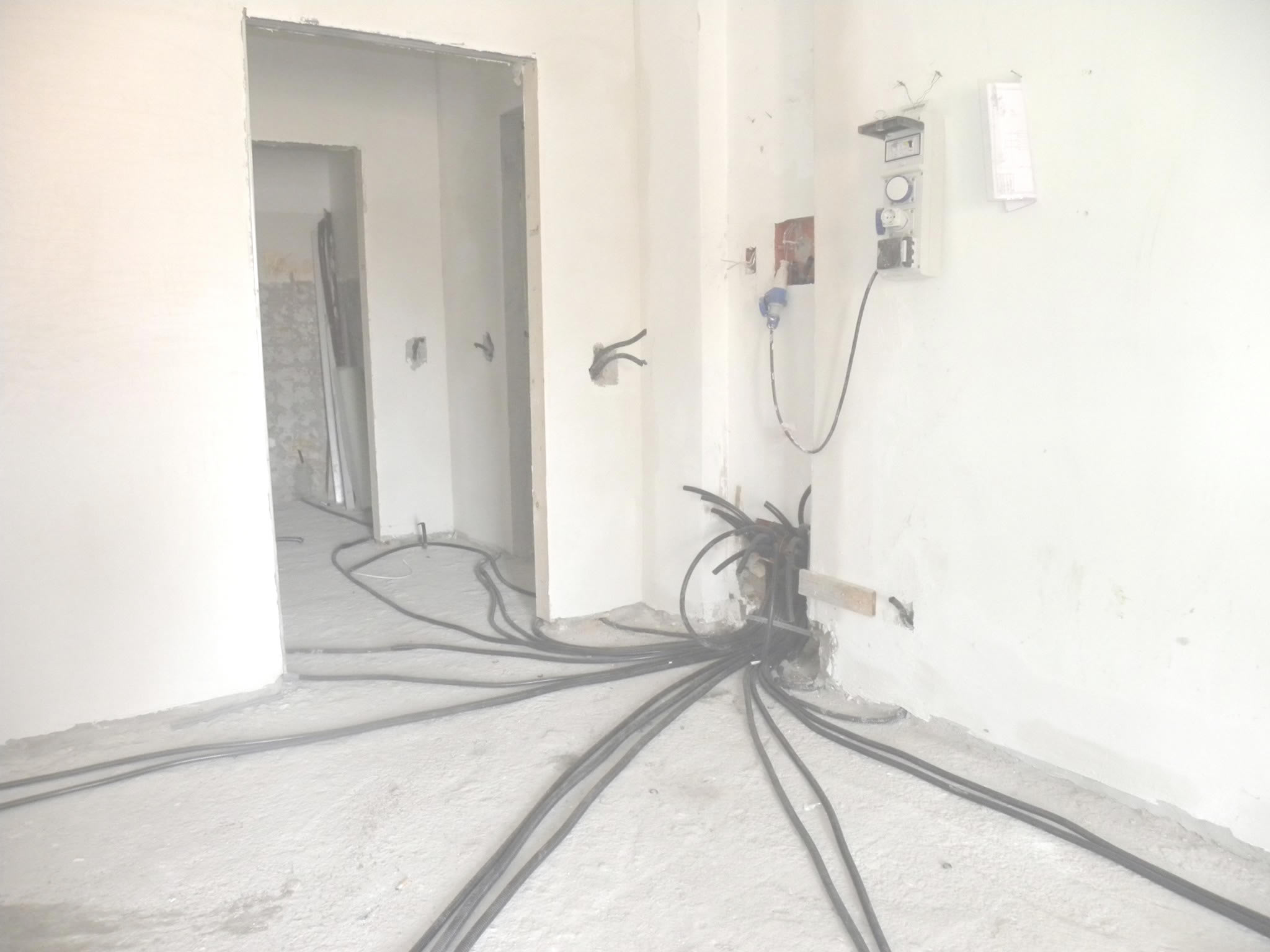

Rifare gli impianti mantenendo la distribuzione
Occorrono progetto pertinente, reti, collegamenti, assistenze, apparecchi e documentazione finale. Il preventivo deve dire quali parti vengono conservate e quali controlli ne verificano la compatibilità. Il numero di punti o sanitari non descrive automaticamente tutto il sistema.
Gli esempi delle guide specifiche hanno perimetri limitati: quattro voci elettriche della Tariffa Lazio 2023 sommano 43,01 euro, mentre quattro sole adduzioni idriche sommano 656,31 euro. Non sono impianti completi. Le guide su costo dell’elettrico e rifacimento del bagno spiegano esclusioni e verifiche.
Cambiare pareti, cucina o numero di bagni
La redistribuzione aggiunge demolizioni, nuove murature e raccordi, ma spesso incide anche su reti e finiture fuori dagli ambienti modificati. Prima di quantificarla bisogna conoscere stato legittimo e natura delle pareti. Una nuova cucina può essere economicamente diversa soprattutto per gli scarichi e i ripristini necessari.
Come esempio analitico storico, 20 m² di muratura A9.02.5.c.2 del Lazio 2023 a 58,38 €/m² danno 1.167,60 euro per la voce, non per una parete completa di ogni finitura. Il computo metrico deve aggiungere solo le prestazioni necessarie non già comprese.
Il costo delle opere indirette
Ogni intervento principale può comportare lavorazioni necessarie per eseguirlo o ripristinare ciò che viene interessato. Una nuova linea impiantistica può richiedere tracce e finiture; una parete demolita può lasciare una zona di pavimento da ricostruire. Queste opere non sono automaticamente extra: devono essere previste quando fanno parte del programma conosciuto.
Per costruire il costo chiedi quindi cosa accade prima e dopo la prestazione principale. La fornitura di un apparecchio non comprende necessariamente smontaggio del precedente, adattamenti e ripristini. La posa di un materiale non dimostra che il supporto sia già adatto. Il preventivo deve chiarire queste interfacce, soprattutto quando intervengono fornitori diversi.
Un esempio illustrativo è la sostituzione di una porta con un modello di dimensioni differenti. Oltre al prodotto possono servire modifiche del vano, ripristini delle pareti e raccordi al pavimento. Confrontare soltanto il prezzo della porta rende invisibile una parte del lavoro. La valutazione completa parte dal risultato richiesto e ricostruisce tutte le prestazioni necessarie.
Diritti comunali e compenso professionale sono voci diverse
Il titolo edilizio dipende dal progetto, non dal costo. Nel primo scaglione della CILA ordinaria romana, fino a 200 m² di superficie lorda del progetto, la tariffa 2026 prevede 290 euro di diritti più 1,24 euro di rimborso SSN, per 291,24 euro. I diritti sono 348 euro oltre 200 e fino a 500 m², 696 euro oltre 500 e fino a 1.000 m², 1.044 euro oltre 1.000 m²; il rimborso indicato resta una voce separata.
Questi importi non comprendono l’onorario. Il preventivo della pratica deve chiarire rilievo, verifiche, progetto, deposito, direzione e chiusura eventualmente affidati. Catasto, altri assensi e tributi seguono i propri presupposti. Le sanzioni riguardano irregolarità specifiche e non sono un costo ordinario da aggiungere a ogni ristrutturazione.
Case della stessa metratura possono avere totali diversi
Numero di bagni, stato dei supporti e parti di impianto conservabili incidono anche quando la superficie coincide. Piano, accessi, ascensore utilizzabile e movimentazione dei rifiuti modificano l’organizzazione. Un’offerta riferita a una casa vuota e accessibile non si trasferisce automaticamente a un alloggio abitato.
Il costo al metro quadrato è un riepilogo di un programma definito. Per ridurre la spesa confronta capitoli e rinunce concrete, mantenendo requisiti e sicurezza. Un taglio percentuale indiscriminato non chiarisce quale risultato sarà consegnato.
Un confronto tra tre programmi per la stessa abitazione
Immagina una casa nella quale si valutano tre opzioni: rinnovo di pavimenti e tinteggiature, rifacimento degli impianti con finiture conseguenti, oppure redistribuzione completa con modifica di cucina e bagno. La superficie resta identica, ma cambiano quantità, verifiche, documenti e tempi. Non è corretto confrontare le tre alternative come se fossero semplicemente tre livelli di qualità dello stesso lavoro.
Per ciascuna opzione elenca ciò che viene risolto e ciò che resta escluso. Il rinnovo estetico può migliorare l’aspetto senza affrontare una rete deteriorata; un intervento impiantistico può risolvere un problema funzionale senza creare la camera desiderata. Il costo deve essere letto insieme al beneficio concreto, evitando di scegliere una proposta economica che non risponde al bisogno principale.
Le alternative vanno poi tradotte in un perimetro sufficientemente preciso per ricevere offerte. Il confronto può includere tempi di indisponibilità della casa e costi esterni all’appalto. Una soluzione più contenuta nelle opere può essere preferibile in un caso e inadeguata in un altro: la decisione dipende dalle esigenze e dalle condizioni documentate, non da una graduatoria universale.
Spese fuori appalto e liquidità del proprietario
Pavimenti, sanitari e porte acquistati direttamente restano nel budget, insieme ad accessori e posa eventualmente esclusi. Aggiungi imposte, professionisti, diritti e costi logistici pertinenti, controllando che non siano già compresi. Un alloggio temporaneo o un deposito mobili può essere una spesa personale da prevedere durante l’inutilizzabilità della casa.
Le detrazioni fiscali dipendono da contribuente, opere e pagamenti: non sostituiscono le somme necessarie agli acconti. Per ogni importo ancora incerto indica cosa lo determinerà, come un saggio, un documento mancante o una scelta di fornitura.
Spese che il proprietario deve tenere separate
Il prezzo dell’impresa non comprende necessariamente progettazione, direzione lavori, adempimenti di sicurezza, pratiche e tributi pertinenti. Le prestazioni professionali devono essere descritte e concordate; i pagamenti pubblici devono corrispondere al procedimento effettivo. Una cifra unica chiamata «pratiche» non permette di capire cosa sia incluso e cosa resti da pagare.
Anche arredi, trasloco, deposito e sistemazione temporanea possono incidere sulla disponibilità economica senza appartenere al costo delle opere. Inseriscili nel quadro del proprietario con un proprio grado di certezza. Se una spesa non è ancora preventivata, mantienila visibile come voce da definire invece di considerarla implicitamente pari a zero.
Il budget finale deve comprendere imposte applicabili e modalità di pagamento. Non sottrarre un beneficio fiscale presunto dal denaro necessario ad affrontare il cantiere. Prima di scegliere il programma verifica la sostenibilità delle uscite e la documentazione richiesta per eventuali agevolazioni. Una ristrutturazione economicamente sostenibile è quella il cui perimetro, calendario e impegni sono comprensibili prima dell’avvio.
Ristrutturare in due fasi: quando il risparmio è reale
Dividere i lavori può distribuire gli impegni, ma occorre evitare di riaprire superfici appena finite. Se prevedi nuove reti a breve, valuta percorsi e predisposizioni prima dei pavimenti. Anche protezioni, allestimento e movimentazioni possono ripetersi nella seconda fase.
Il programma va confrontato con la possibilità di abitare durante i lavori, soprattutto se c’è un solo bagno. La fase rinviata deve avere confini tecnici chiari: una predisposizione non equivale alla macchina installata o al servizio utilizzabile.
Che cosa si può rinviare senza pagare due volte
La divisione in fasi può essere utile quando il budget non consente tutto subito, ma richiede un progetto delle dipendenze. Una finitura facilmente sostituibile può avere un impatto diverso da una rete che corre sotto il pavimento. Rinviare un impianto senza predisporre il percorso può comportare future demolizioni di opere appena concluse.
Confronta quindi costo immediato, predisposizione e possibile costo successivo. Non si tratta di eseguire automaticamente ogni lavorazione futura: occorre distinguere necessità concrete da ipotesi vaghe. Una predisposizione ha senso se la soluzione è sufficientemente definita e resta compatibile con il progetto; altrimenti può diventare una spesa inutilizzata.
Per un intervento in due fasi individua anche ciò che deve essere comunque completato nella prima per garantire uso sicuro e corretto degli ambienti. La sequenza economica non può lasciare una casa apparentemente finita ma con elementi essenziali provvisori. Il programma deve descrivere il risultato autonomo di ogni fase e le condizioni per passare alla successiva.
Quali dati servono per ricevere offerte confrontabili
Invia tavole, computo, capitolato, materiali definiti e condizioni del cantiere. Chiedi prezzi, esclusioni, validità dell’offerta, pagamenti, tempi e regole delle modifiche. Le questioni ancora da verificare devono risultare riconoscibili, con un passaggio per risolverle prima dell’esecuzione.
Confronta il risultato dei programmi e il totale lordo, poi formalizza la scelta nel contratto con gestione delle varianti. Il preventivo attendibile nasce da progetto verificato e offerta riferita all’immobile: i valori storici delle singole voci servono a comprenderne la composizione, non a promettere un prezzo finale.
Domande frequenti
Quanto costa ristrutturare completamente una casa di 100 mq?
La metratura non identifica numero di bagni, impianti, supporti, forniture e logistica. Occorre definire il programma e misurarlo. Un prezzo completo deve indicare cosa conserva, cosa sostituisce e quali spese restano fuori, prima di essere usato per una decisione economica.
Mantenere la distribuzione fa risparmiare?
Può evitare demolizioni e nuove pareti, ma non garantisce un costo basso se reti e supporti sono da rifare. Il risparmio si calcola sulle lavorazioni effettivamente eliminate, includendo gli adattamenti necessari a conservare il resto.
Le cifre del prezzario sono i prezzi praticati dallo studio?
No. Gli esempi indicano origine, anno e perimetro di singole lavorazioni pubbliche. Non costituiscono offerte di impresa o compensi professionali. Il lavoro attuale richiede un preventivo sul progetto e sulle condizioni reali.
Il prezzo chiavi in mano comprende pratiche e Catasto?
Dipende dall’offerta. Devono essere identificati prestazioni, soggetti, diritti e tributi compresi. La formula commerciale non consente di presumere direzione lavori, sicurezza o aggiornamento catastale senza leggerne il contenuto.
Posso rimandare gli impianti e rifare subito i pavimenti?
Va verificata la compatibilità delle fasi. Se le nuove reti richiederanno di riaprire il pavimento, parte della spesa potrà ripetersi. Il progetto deve indicare percorsi e predisposizioni prima di scegliere una finitura definitiva.
Come capisco quale dei tre programmi posso permettermi?
Confronta totali lordi, scadenze di pagamento, prestazioni comprese e incognite residue. Una riserva motivata e la separazione delle spese fuori appalto aiutano a valutare la disponibilità reale. Il beneficio fiscale si calcola a parte.
